Giải pháp 6 sicma cho clinker (P2)
(ximang.vn) Các vấn đề sản xuất không mong muốn có thể dẫn đến dừng lò ngoài kế hoạch, một vấn đề gây tốn kém trong một nhà máy mà yêu cầu phải sản xuất liên tục 24/7. Để giảm thiểu các vấn đề như vậy, Công ty Aslan Çimento đã phát triển một giải pháp 6 sicma cho việc dừng lò ngoài dự kiến. Trong bài viết này, Công ty chia sẻ quá trình DMAIC (xác định, đo lường, phân tích, cải tiến và kiểm soát) của mình và trình bày chi tiết các thách thức, cùng với các cải tiến và các kết quả đã đạt được.
>> Giải pháp 6 sicma cho clinker (P1)
>> Giải pháp 6 sicma cho clinker (P3)
>> Giải pháp 6 sicma cho clinker (P4)
2. Giải pháp 6 sicma trong quá trình sản xuất clinker
Trong nghiên cứu này, các lần dừng lò được nghiên cứu bằng phương pháp 6 sicma và đã được vẽ bản đồ DMAIC. Tiếp sau việc hoàn thành bước xác định, các bước đo lường, phân tích, cải tiến và kiểm soát được tiến hành.
2.1. Xác định
Việc giảm thiểu dừng lò ngoài kế hoạch là quan trọng đối với việc sử dụng năng lượng và chi phí năng lượng. Do đó, các nguyên nhân gây ra dừng lò đã được nghiên cứu sử dụng phương pháp 6 sicma và đã tiến hành kiểm tra tính bền vững liên tục.

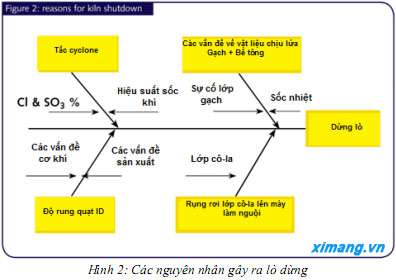

Việc xác định các yếu tố dẫn đến việc dừng lò trong nhà máy theo nghiên cứu thực hiện trong năm 2013 được trình bày ở Hình 2. Các nguyên nhân chính bao gồm:
• Tắc cyclone
• Các vấn đề về vật liệu chịu lửa gồm rơi gạch và bê tông
• Độ rung quạt ID
• Rụng rơi lớp cô-la lên máy làm nguội.
Tất cả các vấn đề này được kiểm tra trong bước đo lường khi thời gian dừng lò được xác định.
2.2. Đo lường

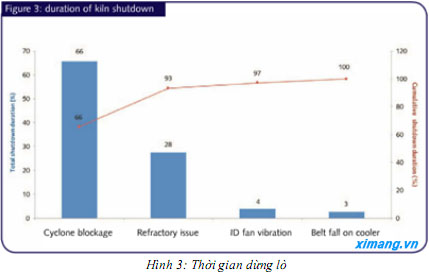

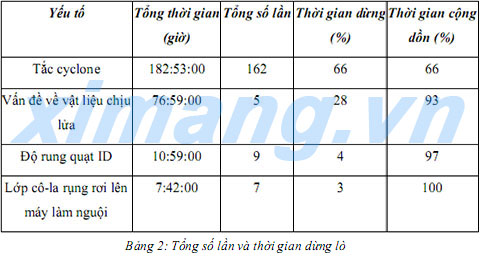

Để xác định các nguyên nhân chính gây ra dừng lò, các điều tra khảo sát theo thời gian đã được thực hiện. Bảng 2 và Hình 3 cho thấy tổng số giờ trong năm 2013 mà lò dừng là kết quả của bốn vấn đề được tìm thấy trong bước xác định. Như có thể thấy, nguyên nhân chính gây ra dừng lò là tắc cyclone, các nguyên nhân này đã được phân tích trong nghiên cứu này.
>> Giải pháp 6 sicma cho clinker (P3)
>> Giải pháp 6 sicma cho clinker (P4)
2. Giải pháp 6 sicma trong quá trình sản xuất clinker
Trong nghiên cứu này, các lần dừng lò được nghiên cứu bằng phương pháp 6 sicma và đã được vẽ bản đồ DMAIC. Tiếp sau việc hoàn thành bước xác định, các bước đo lường, phân tích, cải tiến và kiểm soát được tiến hành.
2.1. Xác định
Việc giảm thiểu dừng lò ngoài kế hoạch là quan trọng đối với việc sử dụng năng lượng và chi phí năng lượng. Do đó, các nguyên nhân gây ra dừng lò đã được nghiên cứu sử dụng phương pháp 6 sicma và đã tiến hành kiểm tra tính bền vững liên tục.

Việc xác định các yếu tố dẫn đến việc dừng lò trong nhà máy theo nghiên cứu thực hiện trong năm 2013 được trình bày ở Hình 2. Các nguyên nhân chính bao gồm:
• Tắc cyclone
• Các vấn đề về vật liệu chịu lửa gồm rơi gạch và bê tông
• Độ rung quạt ID
• Rụng rơi lớp cô-la lên máy làm nguội.
Tất cả các vấn đề này được kiểm tra trong bước đo lường khi thời gian dừng lò được xác định.
2.2. Đo lường


Quỳnh Trang (Theo TTKHKT Xi măng)
